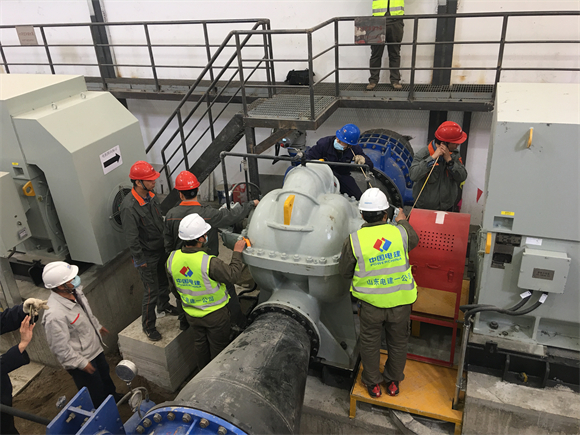

4月3日,,,,清水川能源公司新建二期开式冷却水系统#1、#2开式冷却水泵试运一次乐成,,,,水泵各项性能指标优良。。
新建二期开式冷却水系统是公司凭证三期项目整体妄想,,,,对旧系统举行移位,,,,在生产区重新建设的新系统。。新系统对#3、#4机组冷却水系统管路举行了较大的变换,,,,在原有的电源系统和热控基站上举行平稳过渡和切换。。
公司三期手艺治理部高度重视,,,,多次召开专题聚会研究讨论,,,,充分论证、优化实验计划,,,,凭证质量管控纲要要求,,,,严酷施工工序,,,,合理安排施工的窗口期,,,,细化验收程序,,,,确保工程清静高效完成。。3月23日,,,,#1、#2开式水泵电机试转乐成;;;4月1日,,,,二期开式冷却水系统供水变及电气盘柜受电一次乐成。。
两台开式冷却水泵试运一次乐成,,,,证实装备选型准确,,,,装置质量优良,,,,工程治理可控,,,,为三期750kV送出线路的开工,,,,#3机组B修后顺遂启动涤讪了坚实的基础。。
